项目甘特图终极教程:从入门到精通
目录
-
第一部分:什么是甘特图?—— 基础概念
(图片来源网络,侵删)- 1 定义与核心要素
- 2 甘特图能解决什么问题?
- 3 甘特图 vs. 其他图表(如时间轴、网络图)
-
第二部分:如何创建一个甘特图?—— 核心步骤
- 1 第一步:明确项目目标与范围
- 2 第二步:任务分解
- 3 第三步:确定任务顺序与依赖关系
- 4 第四步:估算任务工期
- 5 第五步:分配资源
- 6 第六步:绘制甘特图
-
第三部分:实战演练—— 用Excel/Google Sheets制作甘特图
- 1 准备工作:创建任务列表
- 2 绘制时间轴
- 3 使用条件格式创建条形图
- 4 添加依赖关系(箭头)
- 5 美化与调整
-
第四部分:进阶技巧与最佳实践
- 1 关键路径法
- 2 里程碑
- 3 资源负载与分配
- 4 进度跟踪与更新
- 5 团队协作与共享
-
第五部分:推荐的专业甘特图工具
- 1 Microsoft Project
- 2 Asana / Monday.com / ClickUp
- 3 Smartsheet
- 4 Trello + Power-Ups (插件)
- 5 专业的在线甘特图工具
-
第六部分:总结与常见问题
第一部分:什么是甘特图?—— 基础概念
1 定义与核心要素
甘特图 是一种条形图,由亨利·甘特在20世纪初发明,它是项目管理中最常用、最直观的时间规划工具。
一个标准的甘特图包含以下核心要素:
- 任务列表:位于图表的左侧,列出了项目需要完成的所有具体工作。
- 时间轴:位于图表的顶部,通常以天、周或月为单位,显示项目的时间跨度。
- 任务条:图表中的水平条形,每一条代表一个任务,条的长度代表任务的工期,条的位置代表任务的开始和结束时间。
- 依赖关系:连接不同任务条的箭头,表示一个任务的开始依赖于另一个任务的完成(任务B必须在任务A完成后才能开始)。
- 里程碑:用菱形或其他特殊标记表示,代表项目中的关键节点或重要事件(如项目启动、产品发布)。
- 资源分配:可以显示哪个负责人或团队负责执行某个任务。
2 甘特图能解决什么问题?
甘特图的核心价值在于可视化,它能帮你:
- 规划项目:清晰地展示所有任务、时间和它们之间的关系。
- 识别关键路径:找到决定项目总工期的任务序列,重点关注。
- 管理时间:一目了然地看到项目进度,避免任务延期。
- 分配资源:了解团队成员的工作负载,防止资源冲突或过载。
- 沟通进度:向团队成员、管理层或客户清晰地展示项目状态,是极佳的沟通工具。
- 跟踪变更:当项目计划调整时,可以快速更新甘特图,反映最新情况。
3 甘特图 vs. 其他图表
- vs. 时间轴:时间轴通常只展示关键事件,而甘特图详细展示了所有任务的计划、依赖和工期。
- vs. 网络图:网络图(如PERT图)更侧重于任务间的逻辑依赖关系,而甘特图更侧重于时间可视化,甘特图对非专业人士更友好。
第二部分:如何创建一个甘特图?—— 核心步骤
创建一个专业的甘特图,不能只是简单地画几条横线,需要遵循以下系统化的步骤:
1 第一步:明确项目目标与范围
在开始之前,必须清楚地定义:
- 项目目标:我们最终要达成什么?(在3个月内上线一个电商网站)
- 项目范围:为了达成目标,我们需要完成哪些工作?不包括哪些工作?
2 第二步:任务分解
将庞大的项目目标分解成更小、更易于管理的任务,这个过程称为工作分解结构。
- 原则:任务应该是具体的、可衡量的、可分配的、可实现的、有时间限制的。
- 示例(电商网站项目):
- 阶段1:需求分析
- 任务1.1:与客户沟通需求
- 任务1.2:撰写需求文档
- 阶段2:UI/UX设计
- 任务2.1:线框图设计
- 任务2.2:视觉设计
- ... 以此类推
- 阶段1:需求分析
3 第三步:确定任务顺序与依赖关系
确定任务执行的先后顺序,并明确它们之间的依赖关系,常见的依赖关系有:
- 完成-开始:最常见,任务B必须在任务A完成后才能开始。
- 开始-开始:任务B必须在任务A开始后才能开始。
- 完成-完成:任务B必须在任务A完成后才能完成。
- 开始-完成:较少见,任务B必须在任务A开始后才能完成。
4 第四步:估算任务工期
为每个任务估算一个合理的完成时间,可以采用以下方法:
- 专家判断:请有经验的人来估算。
- 类比估算:参考过去类似项目的工期。
- 三点估算:估算最乐观、最可能、最悲观的时间,然后取加权平均值。
5 第五步:分配资源
明确每个任务由谁负责,以及需要什么资源(人力、设备、预算等)。
6 第六步:绘制甘特图
你可以将以上所有信息整合到一张图表中,可以用Excel、专业软件或在线工具来完成。
第三部分:实战演练—— 用Excel/Google Sheets制作甘特图
对于小型项目,Excel或Google Sheets是快速制作甘特图的绝佳工具。
1 准备工作:创建任务列表
在表格中创建以下列: | 任务名称 | 负责人 | 开始日期 | 结束日期 | 工期(天) | 前置任务 |

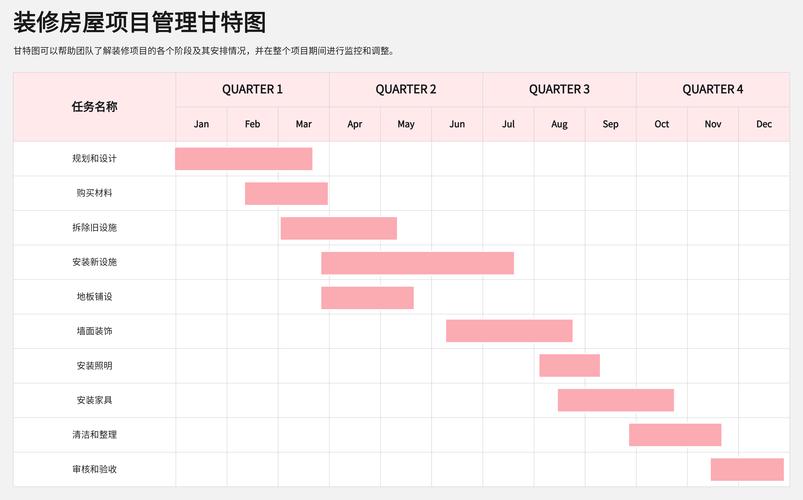

| :--- | :--- | :--- | :--- | :--- | :--- | | 需求分析 | 张三 | 2025-10-01 | 2025-10-07 | 7 | | | UI/UX设计 | 李四 | 2025-10-08 | 2025-10-20 | 13 | 需求分析 | | 前端开发 | 王五 | 2025-10-15 | 2025-11-10 | 27 | UI/UX设计 | | 后端开发 | 赵六 | 2025-10-15 | 2025-11-05 | 22 | UI/UX设计 | | 测试与部署 | 张三 | 2025-11-11 | 2025-11-20 | 10 | 前端开发, 后端开发 |
2 绘制时间轴
- 选择一行或一列作为时间轴,在G列开始,创建一个日期序列(如
2025-10-01,2025-10-02, ...)。 - 可以将这行设置为标题行,方便查看。
3 使用条件格式创建条形图
这是最关键的一步。
- 选择数据区域:选中你想要显示为条形的单元格区域,在我们的例子中,是G2到Z6(假设时间轴从G1开始)。
- 打开条件格式:在菜单栏选择
格式->条件格式。 - 设置规则:
- 选择 “自定义公式”。
- 输入公式来判断某个单元格是否在某个任务的开始和结束日期之间。
- 公式示例:假设当前单元格是G2,对应的任务是“需求分析”(在A2),开始日期在C2,结束日期在D2,公式为:
=AND($G$1>=C2, $G$1<=D2)
$G$1是时间轴的日期(绝对引用)。C2和D2是任务的开始和结束日期(相对引用,向下拖动时会自动变为C3, D3...)。
- 设置格式:点击“格式”,选择一个背景色(如蓝色),然后确定。
- 应用规则:点击“完成”,你应该能看到对应日期的单元格变成了蓝色,形成了条形。
4 添加依赖关系(箭头)
- 在菜单栏选择
插入->形状。 - 选择
线条下的箭头。 - 从一个任务的结束点拖动到另一个任务的开始点,以表示依赖关系,手动操作比较繁琐,但对于简单演示足够了。
5 美化与调整
- 隐藏网格线:让图表更清爽。
- 调整列宽:让任务名称和时间轴都清晰可见。
- 冻结窗格:冻结任务列表列和时间轴行,方便滚动查看。
- 添加图例:说明不同颜色或符号的含义。
至此,一个基础的Excel甘特图就完成了!
第四部分:进阶技巧与最佳实践
1 关键路径法
- 定义:关键路径是项目中最长的任务序列,决定了项目的最短完成时间,这条路径上的任何任务延迟,都会导致整个项目延迟。
- 如何找到:从项目开始到结束,计算每条路径的总工期,最长的就是关键路径。
- 实践:在甘特图中,将关键路径上的任务条用红色或粗体标记出来,提醒项目经理和团队成员优先关注。
2 里程碑
- 定义:一个时间点,代表一个重要事件的完成,它没有工期。
- 如何添加:在甘特图上,用一个菱形或旗帜图标标记在对应的时间点上。
- 示例:“项目启动”、“设计稿完成”、“Beta版发布”、“项目上线”。
3 资源负载与分配
- 资源负载:查看每个团队成员在特定时间段内被分配了多少任务,以避免过载。
- 实践:在甘特图中,可以按资源视图或颜色编码来显示任务分配情况,如果发现某个人在同一个时间段被分配了3个任务,就需要重新调整。
4 进度跟踪与更新
甘特图不是画完就扔掉的,它是一个动态工具。
- 更新进度:定期(如每周)更新任务的实际开始/结束日期。
- 显示进度:可以在任务条内部用不同颜色填充已完成的部分(50%的长度填充为深色)。
- 对比计划与实际:通过对比计划条和实际进度条,可以清晰地看到哪些任务超前、哪些滞后。
5 团队协作与共享
对于团队项目,共享甘特图至关重要。
- 云端工具:使用Google Sheets、Asana、Monday.com等工具,团队成员可以实时查看和更新进度。
- 定期会议:以甘特图为议程,召开项目会议,讨论进度、风险和下一步计划。
第五部分:推荐的专业甘特图工具
当项目变大变复杂时,手动维护Excel甘特图会变得非常困难,这时,专业的项目管理工具是更好的选择。
| 工具 | 特点 | 适合人群 |
|---|---|---|
| Microsoft Project | 功能最强大、最专业的桌面端项目管理软件,功能全面(CPM、资源管理等)。 | 大型企业、专业项目经理、复杂项目 |
| Asana / Monday.com / ClickUp | 界面现代、易于上手,集成了任务管理、甘特图、看板等多种视图,协作性强。 | 中小型团队、敏捷团队、需要高度协作的团队 |
| Smartsheet | 结合了电子表格的灵活性和专业项目管理软件的强大功能,报表和自动化功能出色。 | 需要强大表格功能和自定义流程的团队 |
| Trello + Power-Ups | Trello本身是看板工具,但通过安装“甘特图”插件(如Placker、Gantt for Trello),可以实现甘特图功能。 | 喜欢看板式管理,并需要偶尔查看项目时间线的团队 |
| 专业的在线甘特图工具 | 如 TeamGantt, GanttPRO,界面专注,甘特图功能做得非常出色,简单易用。 | 专注于项目规划和时间管理的团队,个人用户 |
第六部分:总结与常见问题
甘特图是项目管理中不可或缺的利器,它通过可视化的方式,将复杂的项目计划变得清晰易懂,掌握甘特图,不仅能帮助你更好地规划和管理项目,还能极大地提升团队沟通效率。
常见问题
-
Q: 甘特图适合所有类型的项目吗?
A: 非常适合,无论是软件开发、市场营销活动、建筑工程还是个人学习计划,只要涉及多个任务和时间规划,甘特图都适用,对于需求频繁变更的敏捷项目,它也可以用来展示发布计划或Sprint级别的宏观时间线。
-
Q: 任务工期估算不准怎么办?
- A: 估算不准是常态,关键是留出缓冲时间,并持续跟踪和调整,可以使用三点估算法,并在关键路径上设置项目缓冲。
-
Q: 我应该用Excel还是专业软件?
- A: 简单项目/个人使用 -> Excel/Google Sheets。团队协作/复杂项目 -> 专业软件,选择工具的最终目的是为了更高效地完成项目,而不是为了用工具而用工具。
希望这份教程能让你从零开始,精通甘特图的使用!现在就选择一个你感兴趣的小项目,动手尝试画一个甘特图吧!
